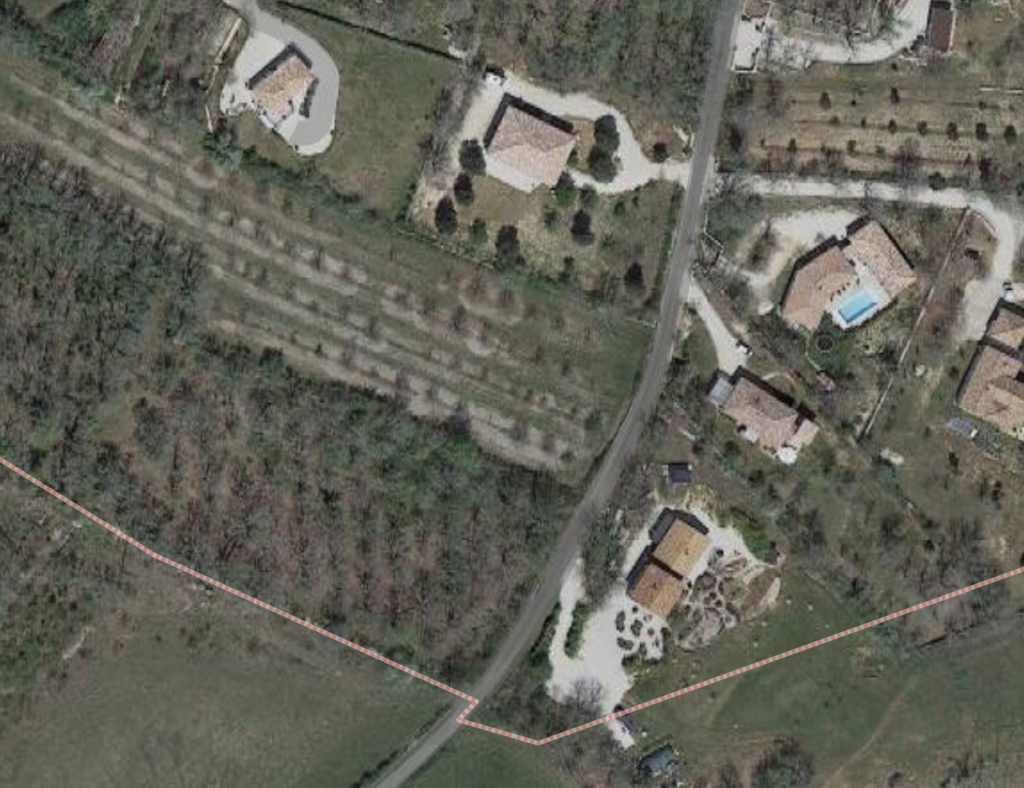

Par monts et par vaux, à la recherche du terrain où construire une maison à ossature bois
Ça se concrétise un peu plus... Le compte à rebours des démarches administratives est lancé

Ce fut long et fastidieux mais les plans et les devis sont bouclés. Il faut maintenant attendre les décisions administratives...
Dossier incomplet : la société PERMEASY a fait du mauvais travail. Je dois refaire le dossier en totalité ...

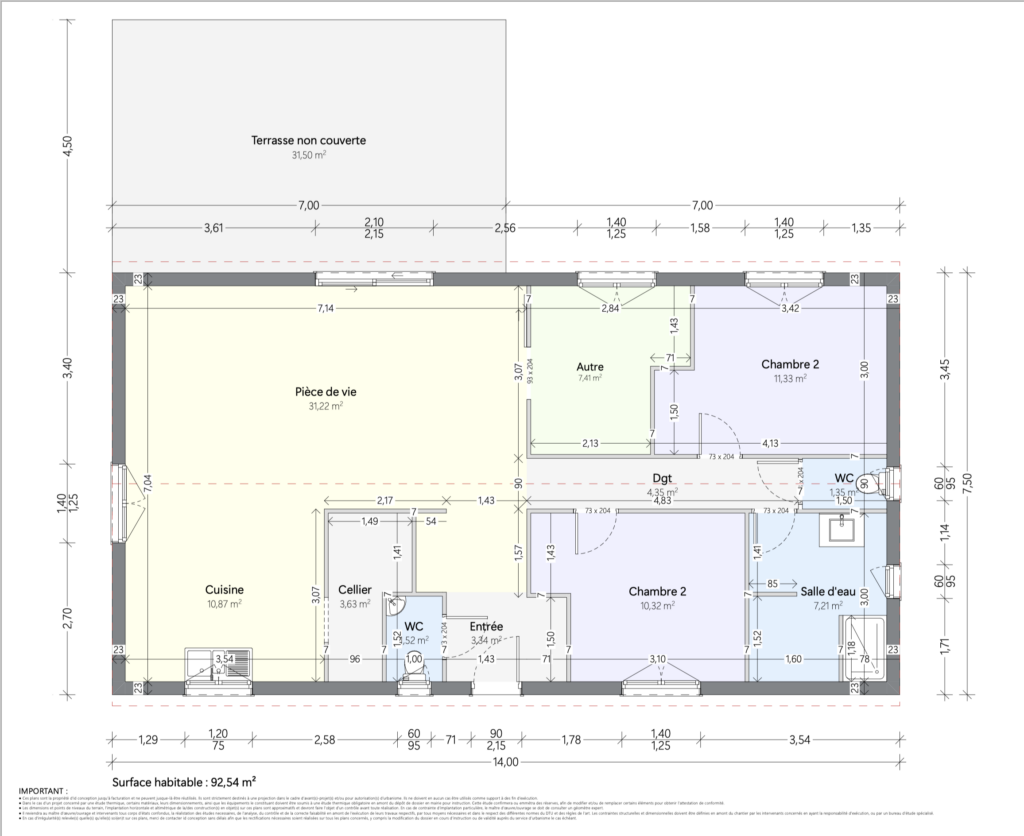

Id-Conception m'a refait le dossier. Travail de pro cette fois ! Attente retour du service instructeur
Permis de construire accordé par le service instructeur ! Une bonne chose de faite après tous ces rebondissements
Financement accepté ! Entre PTZ, prêt CEL etc, mon courtier m'a obtenu un prêt à un taux plus qu'intéressant en cette période
L'affichage du panneau pour lancer le délai du recours des tiers doit se faire dans les 8 jours après l'obtention du permis
Maintenant que les délais de recours sont passés, le permis de construire est définitif et l'acte de vente peut être signé. Place à la construction...

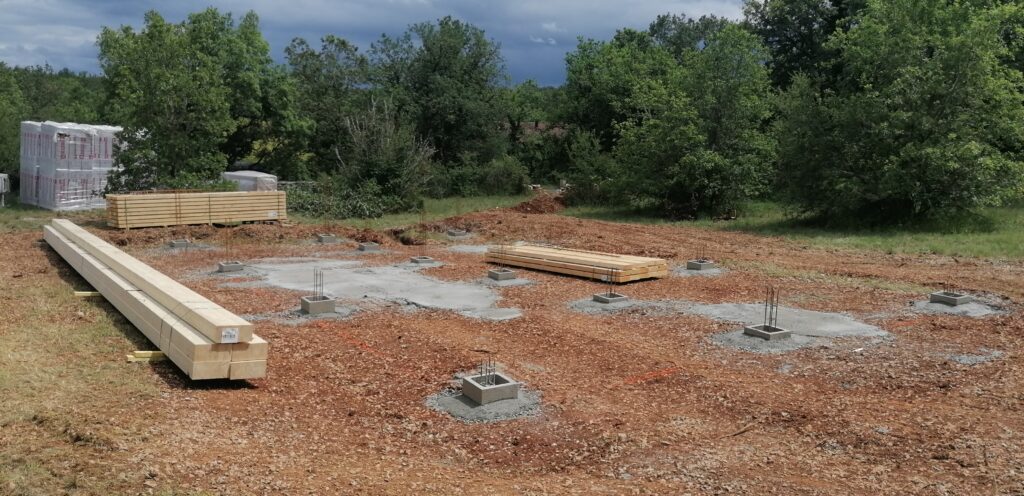

Premier coup de pelle du terrassier et du constructeur pour les fondations sur plots de la maison. Plus rapide qu'une chape de béton traditionnelle.

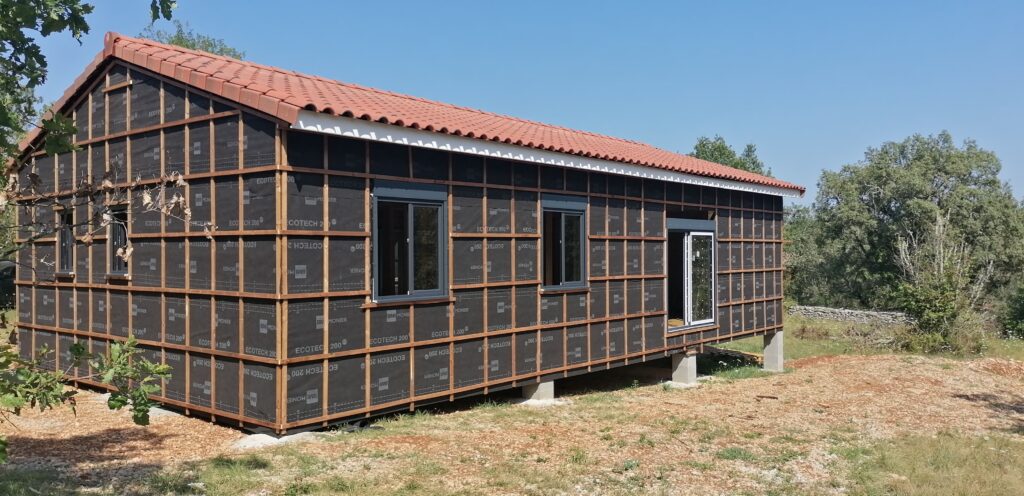

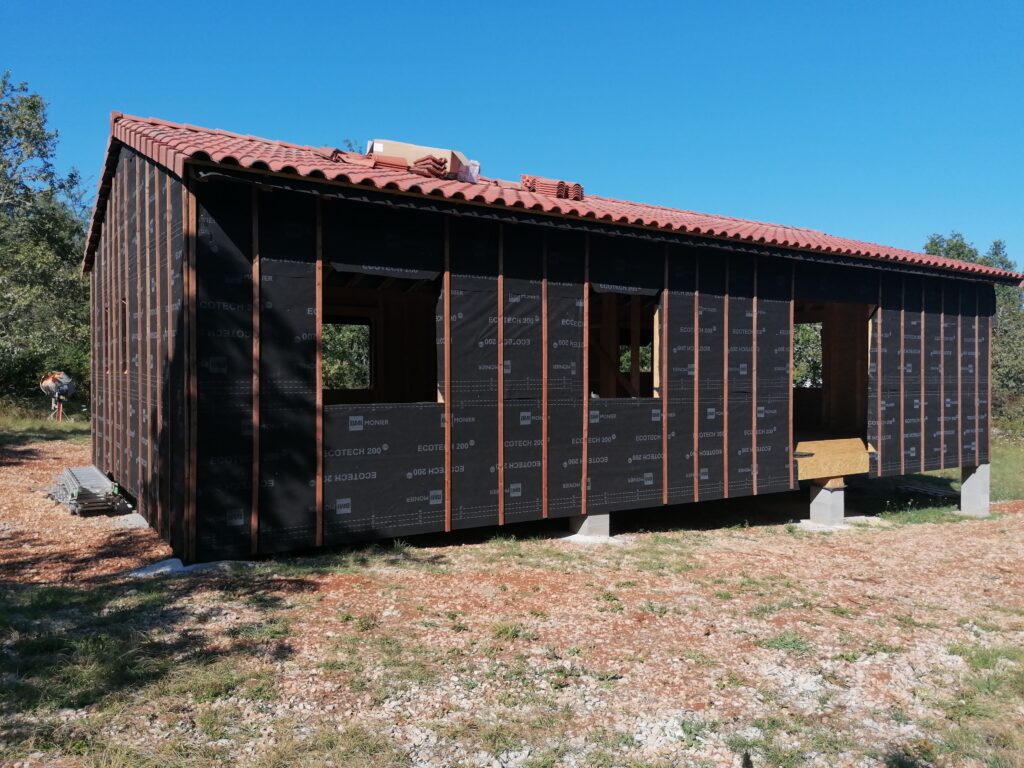

Pose des tuiles canal sur une surface de toit de 120 m2 par le couvreur. La maison est maintenant hors d'eau. La pose du bardage a commencé.
Pose des menuiseries en PVC (alu pour la baie vitrée) fabriquées sur-mesure par un artisant basé à Corbarieu à côté de Montauban.
